中鐵建大橋局電氣化公司上海地鐵13號線二、三期工程圓滿完成全線接觸網熱滑試驗

本站消息

  6月30日12點30分,隨著1361號電客列車受電弓的平穩落下,標志著由中鐵建大橋局電氣化公司承建的上海軌道交通13號線二、三期工程全線接觸網首次送電及熱滑試驗順利完成,從而上海地鐵13號線進入后期信號動車測試階段,也為年底實現全線通車打下了堅實的基礎。

  熱滑試驗是實現“車通”的關鍵步驟,指在接觸網受電的情況下,電客車由受電弓從接觸網直接取電,以低、中、高三檔速度驅動,自行完成啟動、牽引、制動等運行狀態,以此對行車、軌道、供電和通號等系統進行全面檢測的試驗。

  為確保本次向接觸網送電成功及順利進行熱滑檢測,該公司上海地鐵302標項目部細化崗位職責、接口流程,多措并舉促工期:一是成立熱滑試驗現場指揮小組,明確分工,責任到人;二是詳細制定熱滑試驗檢測方案及突發情況應急預案;三是多次召開安全生產推進會,對參加熱滑試驗員工進行安全再培訓;四是從機械設備、人員分配、行車線路及后勤保障等方面進行了充足安排,確保熱滑試驗萬無一失。經過緊張調試,各系統匹配良好,車體運行平穩,各種設備運行正常,達到了預期效果,熱滑試驗圓滿完成。

  中鐵建大橋局電氣化公司上海地鐵13號線二、三期供電項目于2017年10月正式開工,負責全線牽引降壓變電所、電力監控系統、接觸網系統、干線電纜、雜散電流防護系統、側向平臺施工及650臺套設備的安裝工作。面對工期緊、任務重,施工界面不理想,施工協調難度大等諸多壓力,公司領導高度重視,多次到施工現場檢查指導工作。項目部積極進行前期策劃與過程控制,科學優化施工方案,果斷調整施工計劃,迅速掀起勞動競賽大干熱潮。

  經過128天的連續晝夜奮戰,項目部按時完成業主下達各項施工節點,于6月14日完成全線14座變電所受電,6月21日完成全線接觸網冷滑試驗,6月29日完成全線接觸網送電,最終于6月30日圓滿完成全線接觸網熱滑試驗。本次熱滑試驗是對地鐵供電系統、接觸網系統、車輛系統及軌道系統運行穩定性的一次全面檢驗,接觸網熱滑試驗的圓滿成功,不僅為電客車后續動車調試提供可靠的電能保障,也為后續信號和車輛的調試爭取了寶貴時間。

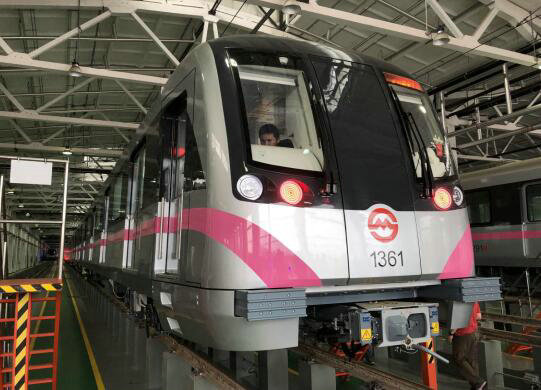

圖一、上海地鐵13號線1361號電客列車動車測試

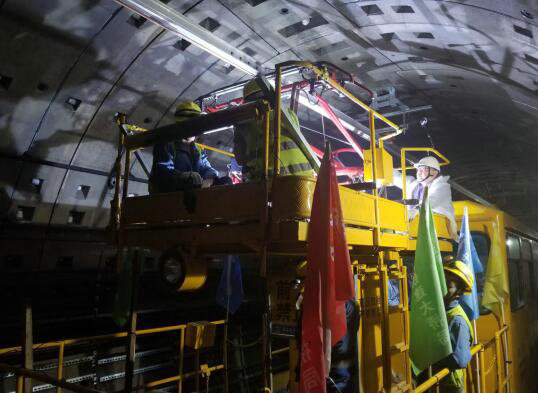

圖二、

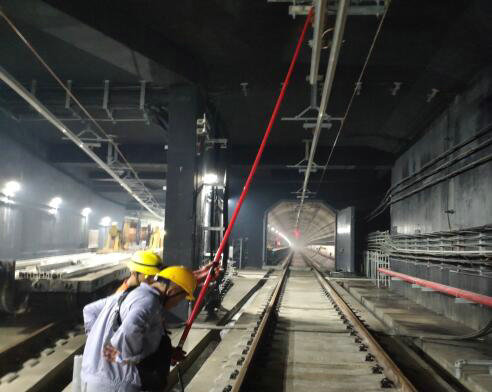

圖三、上海地鐵13號線二、三期工程接觸網驗電

圖四、熱滑試驗完成后,工作人員接受當?shù)孛襟w采訪

為您推薦
來源:鐵路工程建設網作者:吳歡歡
來源:鐵路工程建設網作者:郝偉亮劉利贠煥軍呂畫眉/文李小亞高夢琳贠煥軍劉利/圖
來源:鐵路工程建設網作者:李小亞 劉 利 贠煥軍 呂畫眉/文 贠煥軍 劉利 呂畫眉/圖
來源:鐵路工程建設網作者:馮三寶
