廣東廣州訊(通訊員:劉維剛)8月2日,中鐵一局電務公司廣州地鐵一號線大修項目迎來第九次“天窗點”,由于項目是既有線施工,現場環境復雜,安全、質量要求極高,加之受疫情影響,每次的施工任務都是嚴峻的考驗。
8月1日17時,作業令批復下達,項目部迅速行動,組織作業人員召開班前安全技術交底會議,劃分專業施工小組、布置施工任務、細化施工流程,責任到個人,為次日的夜間天窗施工做足了準備。
8月2日7時40分,30多名作業人員在項目部樓下整齊列隊,有序上車。此次施工任務是將11面新設備柜利用軌道車從西塱車輛段運送到楊箕站B所的I段,再將楊箕站B所II段12面舊設備柜裝車返回西塱車輛段次日交付運營。
8時50分,作業隊到達西塱車輛段。雖然是早上,室外溫度已是35攝氏度,太陽早已映紅了車輛段,不遠處的鋼軌在太陽的暴曬下變的“彎彎曲曲”,仿佛像一條游龍,熱浪充滿了每一個角落,讓人無處躲藏。
10時20分,在經過防疫系列檢查、安全檢查、工器具清點、運營簽發施工令后,作業人員迅速列隊成組,項目安質部配合作業人員這邊拿起防護墩、拉起警戒線出清無關人員,那邊指揮貨車調整升降尾板至和軌道車車倉平齊。貨車司機打開貨車后門,現場防疫員根據業主防疫要求對柜體進行消毒。大家各司其職,緊而有序,項目安質部、監理、業主單位全程督戰,還按照管理要求安排專人對施工全程進行了錄像。
班組長李輝扯著大嗓門喊道:“把柜體外部的螺絲再緊一下,以免搬運的時候掉落在軌行區……”“液壓叉車推行時慢一點,勻速用力,推的時候注意軌道平板車上的縫隙……”低壓柜最重達400公斤,高2米,稍有閃失就可能發生安全事故,每次設備機柜運輸作業,項目負責人王珂總要多次叮囑,確保每一道工序都安全推進。
中午時分,項目綜合辦公室送來了午餐,還貼心準備了綠豆湯和藿香正氣水等應急防暑藥品,“大家喝點綠豆湯,千萬別中暑了……”項目安全員侯瑞軍提醒著大家。短暫的休息后,大家再次投入緊張的設備裝運施工中。
17時30分,隨著最后一面低壓柜平穩的挪到軌道車上,只見一組作業人員迅速爬上軌道車,對11面設備柜用藍色的篷布進行遮蓋綁扎固定,整齊的藍色方格是他們忙碌一天勞動成果。隨著檢查出清和防疫工作的結束,11面新設備的轉運工作完成。

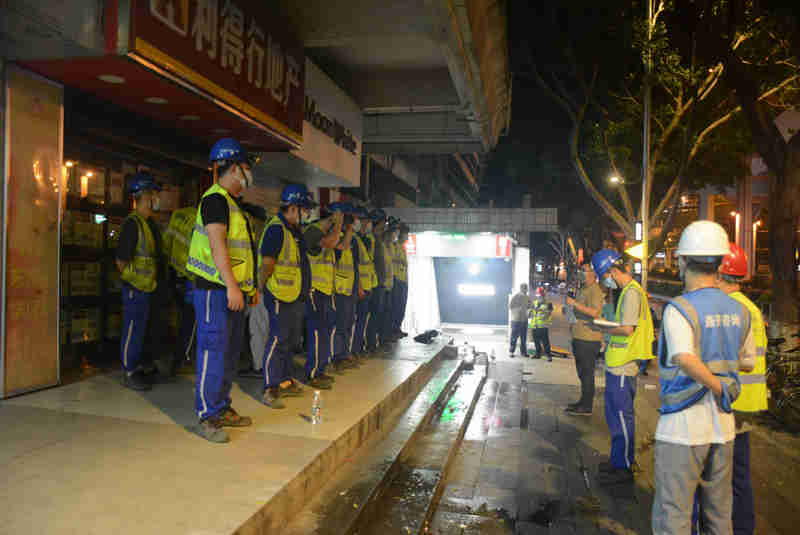

夜幕降臨,白天的燥熱卻并未消退。22時,作業人員再次列隊整齊,一字排開。隨著作業隊長周鐵巖發出的出發指令,大家浩浩蕩蕩的開赴楊箕地鐵站。
23時50分,隨著楊箕站最后一班列車駛過封閉站廳,30余名作業人員迅速進入站廳開始作業前的準備工作,先后完成防疫系列檢查、安全檢查、工器具清點、班前講話及作業安排,隨即夜間“天窗點”作業正式開始。
“已收到軌道車命令,將從西塱站出發,預計00時10分左右達到達楊箕地鐵站”。對講機里傳來了軌道車運輸信息,新設備已經轉運到位。
8月3日0時20分,屏蔽門準時打開,作業人員隨即進入軌行區開始作業。隧道內,一席席熱浪不斷襲來,最后一班車列車揚起的灰塵還未落定,切割防護欄作業就已經開始,迸發出刺眼的光,產生的氣味和青色的煙塵充斥在隧道內,使得施工環境更加惡劣。掛好地線做好防護后,一組作業人員迅速爬上軌道車,開始抬起鋼板搭建轉運平臺,另一組作業人員同步開始拆除柜體防護篷布。這邊,軌道車上一組作業人員使用自制搬用小車將低壓柜轉運至平板車空處,另一組作業人員迅速將低壓柜傾放至轉運小車。由于軌道車和轉運平臺空間有限,一組只能安排7人,且轉彎過程需要及時控制小車速度及位置,這考驗著各小組之間的配合默契度?,F(xiàn)場施工緊張有序進行,高強度的體力勞動加之接近40度的隧道溫度,作業人員臉上的汗水不停地往外冒,蟄疼了眼睛、侵濕了衣服,她們揮起手臂用衣袖在臉上摸一把,便再次全神貫注投入作業。
02時50分,隨著防護欄焊接完成,11面新設備柜利用軌道車運送到楊箕站B所的I段,楊箕站B所的II段12面舊設備柜已裝車完畢,準備返回西塱車輛段交付給運營。
04時,太陽還未睜開雙眼,戶外還是月的安靜,隧道內施工作業已經順利完成,作業人員進行體溫復測,人員工器具有序出清。
為保證地鐵一號線白天正常運營,項目施工基本都是這種“白+黑”的作業模式。截至目前,項目部已完成一號線后通段11個車站共計22個變電所中的14個變電所的低壓柜大修改造施工,占合同總量的63.63%,環控電控柜大修施工等同步有序推進。

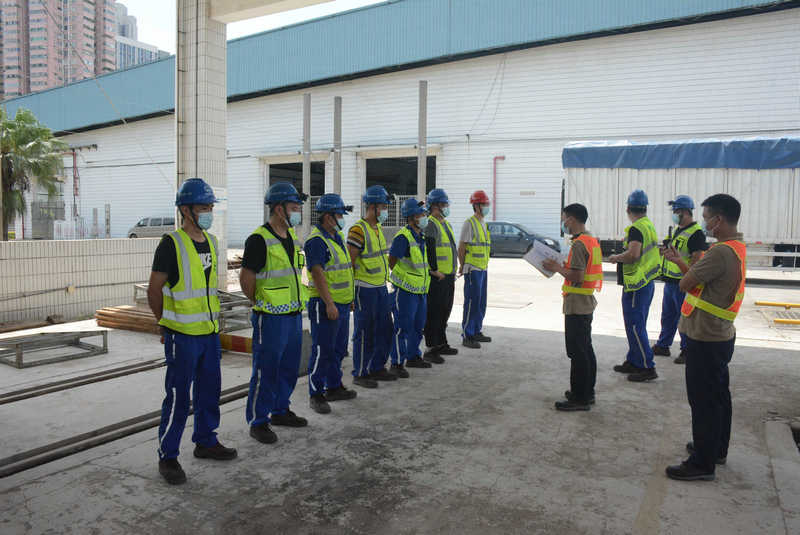

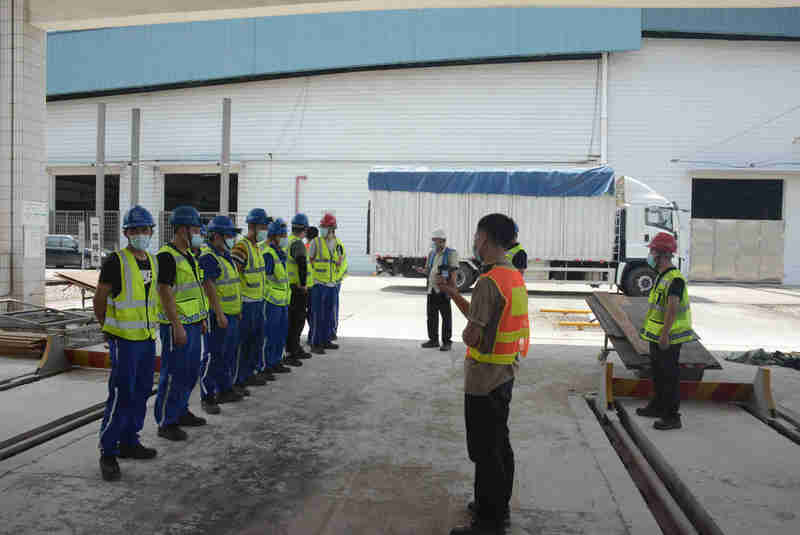

班前講話

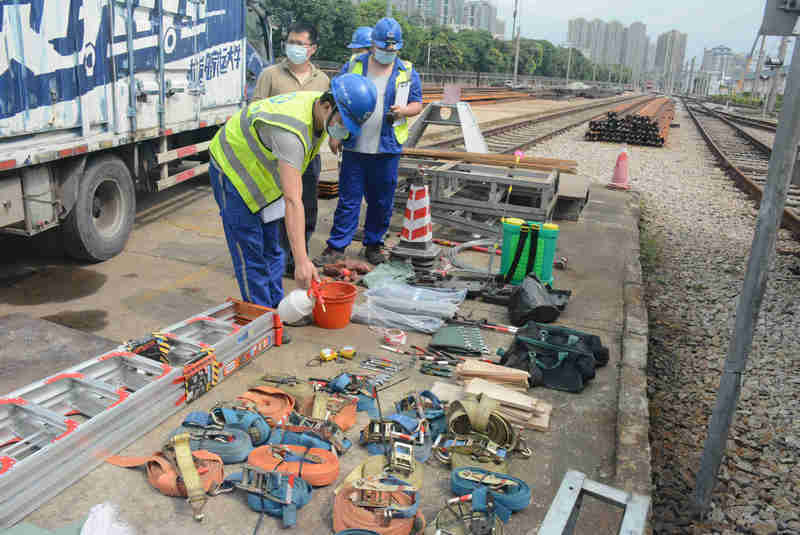

工器具消毒

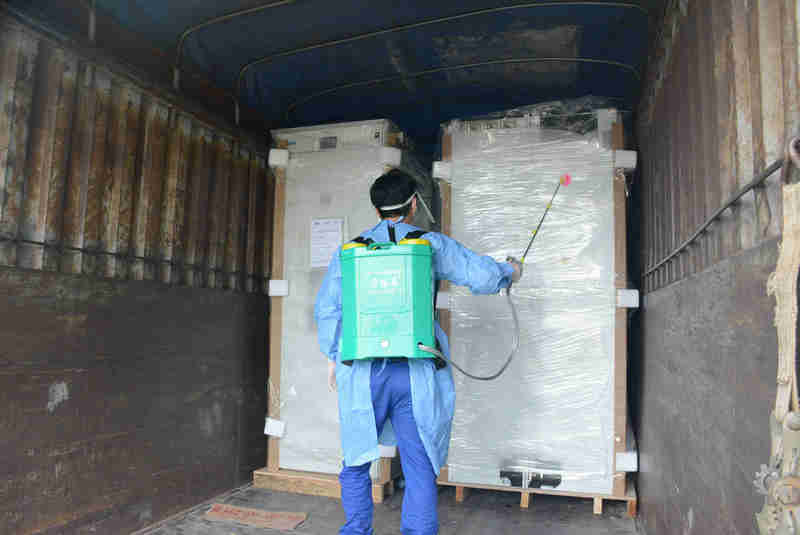

低壓柜進場前消毒

全程錄像

查看安全帽是否在有效期內

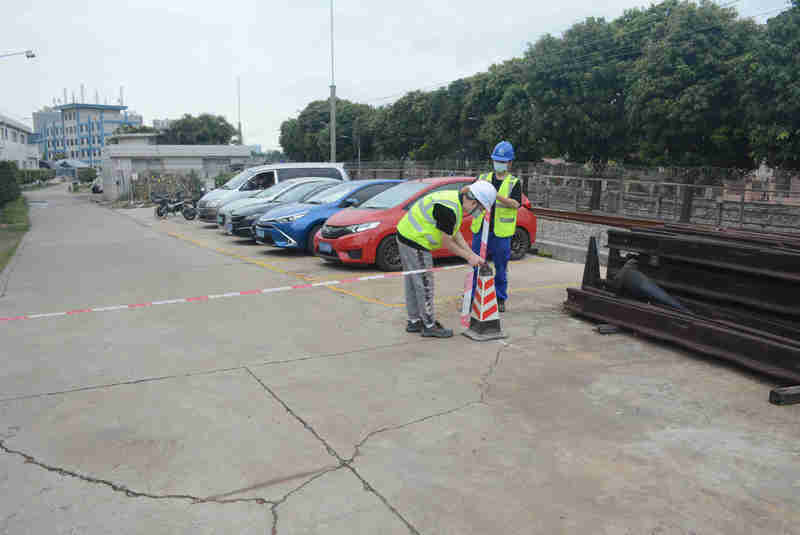

設置警戒帶

新設備柜從火車轉運至軌道車上
夜班施工前班前講話

護欄切割

新設備就位

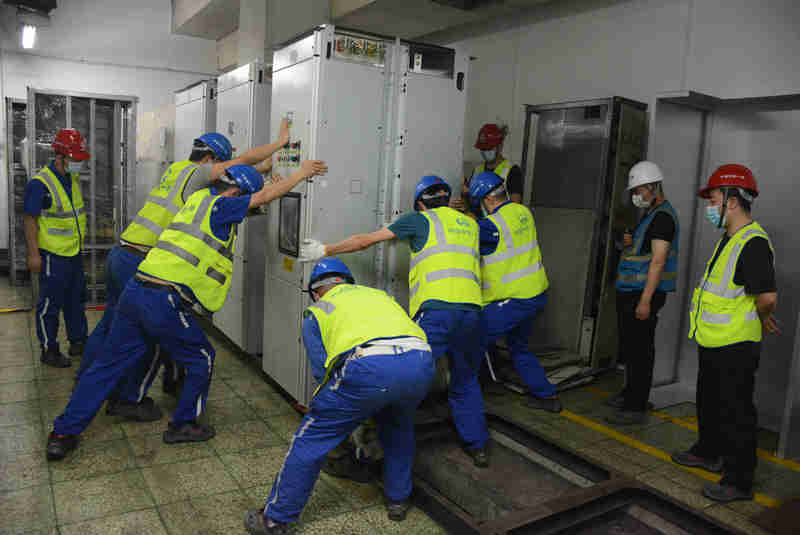

用小車搬運柜子
新柜就位
舊柜裝車

護欄焊接
揮汗如雨的作業人員

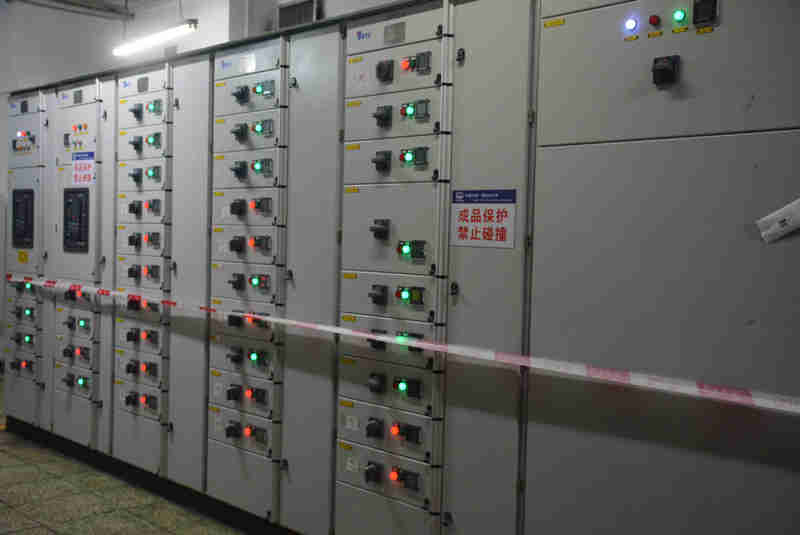

已投入運營的設備
8月1日17時,作業令批復下達,項目部迅速行動,組織作業人員召開班前安全技術交底會議,劃分專業施工小組、布置施工任務、細化施工流程,責任到個人,為次日的夜間天窗施工做足了準備。
8月2日7時40分,30多名作業人員在項目部樓下整齊列隊,有序上車。此次施工任務是將11面新設備柜利用軌道車從西塱車輛段運送到楊箕站B所的I段,再將楊箕站B所II段12面舊設備柜裝車返回西塱車輛段次日交付運營。
8時50分,作業隊到達西塱車輛段。雖然是早上,室外溫度已是35攝氏度,太陽早已映紅了車輛段,不遠處的鋼軌在太陽的暴曬下變的“彎彎曲曲”,仿佛像一條游龍,熱浪充滿了每一個角落,讓人無處躲藏。
10時20分,在經過防疫系列檢查、安全檢查、工器具清點、運營簽發施工令后,作業人員迅速列隊成組,項目安質部配合作業人員這邊拿起防護墩、拉起警戒線出清無關人員,那邊指揮貨車調整升降尾板至和軌道車車倉平齊。貨車司機打開貨車后門,現場防疫員根據業主防疫要求對柜體進行消毒。大家各司其職,緊而有序,項目安質部、監理、業主單位全程督戰,還按照管理要求安排專人對施工全程進行了錄像。
班組長李輝扯著大嗓門喊道:“把柜體外部的螺絲再緊一下,以免搬運的時候掉落在軌行區……”“液壓叉車推行時慢一點,勻速用力,推的時候注意軌道平板車上的縫隙……”低壓柜最重達400公斤,高2米,稍有閃失就可能發生安全事故,每次設備機柜運輸作業,項目負責人王珂總要多次叮囑,確保每一道工序都安全推進。
中午時分,項目綜合辦公室送來了午餐,還貼心準備了綠豆湯和藿香正氣水等應急防暑藥品,“大家喝點綠豆湯,千萬別中暑了……”項目安全員侯瑞軍提醒著大家。短暫的休息后,大家再次投入緊張的設備裝運施工中。
17時30分,隨著最后一面低壓柜平穩的挪到軌道車上,只見一組作業人員迅速爬上軌道車,對11面設備柜用藍色的篷布進行遮蓋綁扎固定,整齊的藍色方格是他們忙碌一天勞動成果。隨著檢查出清和防疫工作的結束,11面新設備的轉運工作完成。
夜幕降臨,白天的燥熱卻并未消退。22時,作業人員再次列隊整齊,一字排開。隨著作業隊長周鐵巖發出的出發指令,大家浩浩蕩蕩的開赴楊箕地鐵站。
23時50分,隨著楊箕站最后一班列車駛過封閉站廳,30余名作業人員迅速進入站廳開始作業前的準備工作,先后完成防疫系列檢查、安全檢查、工器具清點、班前講話及作業安排,隨即夜間“天窗點”作業正式開始。
“已收到軌道車命令,將從西塱站出發,預計00時10分左右達到達楊箕地鐵站”。對講機里傳來了軌道車運輸信息,新設備已經轉運到位。
8月3日0時20分,屏蔽門準時打開,作業人員隨即進入軌行區開始作業。隧道內,一席席熱浪不斷襲來,最后一班車列車揚起的灰塵還未落定,切割防護欄作業就已經開始,迸發出刺眼的光,產生的氣味和青色的煙塵充斥在隧道內,使得施工環境更加惡劣。掛好地線做好防護后,一組作業人員迅速爬上軌道車,開始抬起鋼板搭建轉運平臺,另一組作業人員同步開始拆除柜體防護篷布。這邊,軌道車上一組作業人員使用自制搬用小車將低壓柜轉運至平板車空處,另一組作業人員迅速將低壓柜傾放至轉運小車。由于軌道車和轉運平臺空間有限,一組只能安排7人,且轉彎過程需要及時控制小車速度及位置,這考驗著各小組之間的配合默契度?,F(xiàn)場施工緊張有序進行,高強度的體力勞動加之接近40度的隧道溫度,作業人員臉上的汗水不停地往外冒,蟄疼了眼睛、侵濕了衣服,她們揮起手臂用衣袖在臉上摸一把,便再次全神貫注投入作業。
02時50分,隨著防護欄焊接完成,11面新設備柜利用軌道車運送到楊箕站B所的I段,楊箕站B所的II段12面舊設備柜已裝車完畢,準備返回西塱車輛段交付給運營。
04時,太陽還未睜開雙眼,戶外還是月的安靜,隧道內施工作業已經順利完成,作業人員進行體溫復測,人員工器具有序出清。
為保證地鐵一號線白天正常運營,項目施工基本都是這種“白+黑”的作業模式。截至目前,項目部已完成一號線后通段11個車站共計22個變電所中的14個變電所的低壓柜大修改造施工,占合同總量的63.63%,環控電控柜大修施工等同步有序推進。
