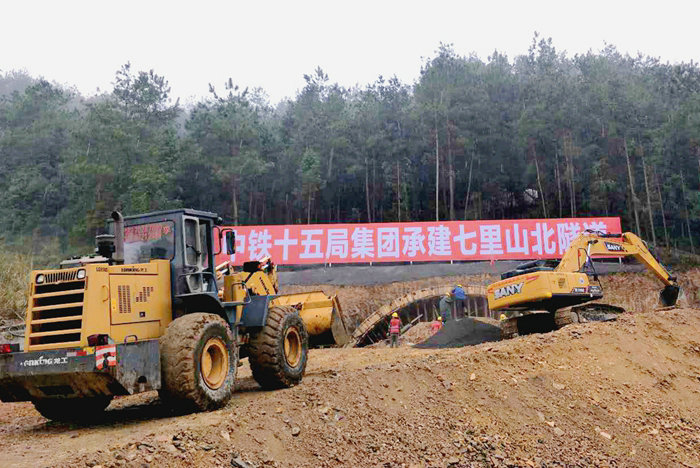

七里山北隧道全長243米,其中:進出口明洞27米,隧道凈寬12.75米,設計時速60km。從長度看是一座小隧道,從地質條件來說,施工還是有一定難度。該隧道地質為Ⅳ、Ⅴ級圍巖。Ⅴ級圍巖為強風化頁巖,巖體極破碎,有軟弱夾層泥炭質土;Ⅳ級圍巖為中風化砂巖,存在裂隙水。

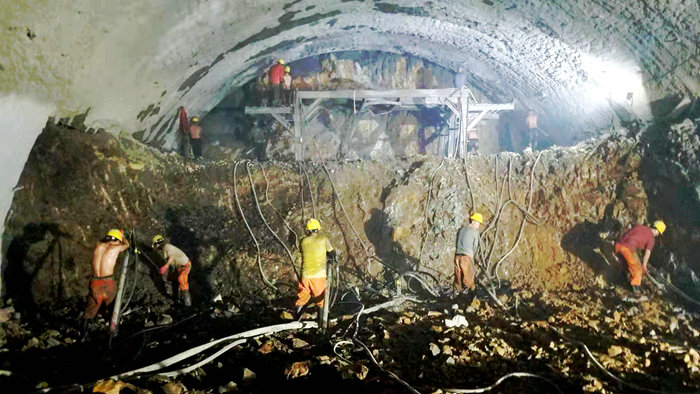

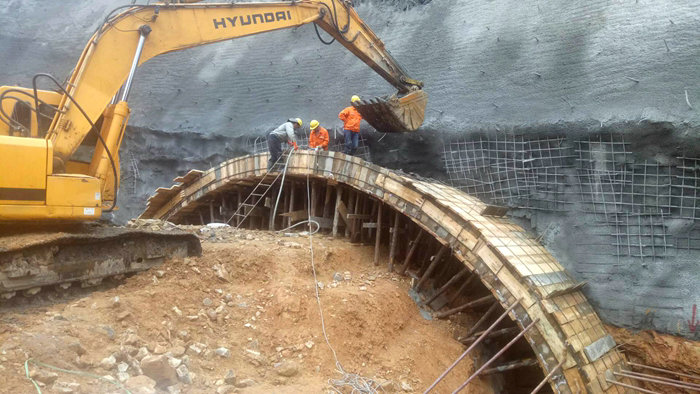

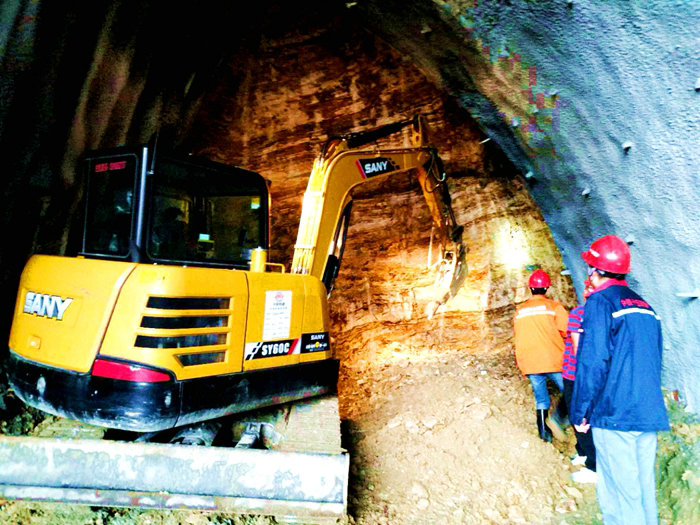

該隧道2月26日開工以來,按設計要求,采用雙側壁作業法,看似大大減少和避免塌方幾率,實則雙側壁導洞由于工作斷面狹窄,機械化作業受限,并受到施工安全步距要求,導致開挖、出碴及運送材料機械只能正進倒出,工效極低,進度緩慢,安全管理風險較大。為改變這一現狀,項目部多次與業主、設計單位進行方案溝通、論證。施工方案變?yōu)槿_階預留核心土開挖。由大挖掘機開挖,小挖機修邊,及時進行鋼拱架支護和錨噴作業,較大地提高了工效,降低了安全風險。至7月下旬進入較硬圍巖,挖機炮錘開挖也極困難,于8月初啟動爆破開挖作業,一排炮可進尺2米。


為您推薦
